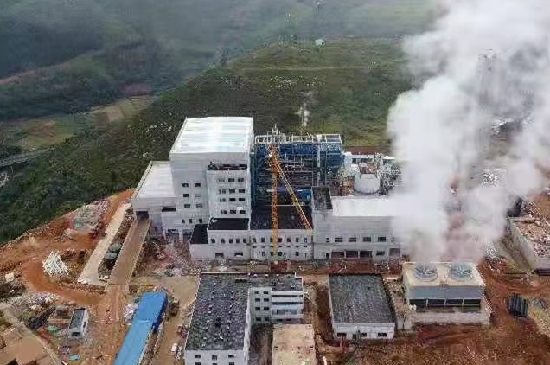

2021年9月11日8時整,紅河項目順利完成72+24小時滿負荷試運。滿負荷試運期間,電氣、熱控保護及自動均全部投入,各系統運轉正常,指標優良。
紅河項目總處理規模1200t/d,分兩期建設。本期建設1臺600t/d爐排爐式垃圾焚燒爐配套1臺額定12MW的凝汽式汽輪機和1臺15MW發電機組,配套臥式余熱鍋爐,余熱鍋爐過熱蒸汽參數為中溫次高壓(5.3MPa,430℃),送往汽輪機組發電,年額定運行時間不低于8000小時。 項目自開工建設以來,全體員工始終團結一致、百折不撓,通過超前策劃、科學管理,克服諸多困難,先后實現了垃圾倉出零米、鍋爐水壓試驗、垃圾倉結構到頂、鍋爐吹管、發電機并網等系列重要節點。特別是并網發電后,各專業人員增強巡視、謹慎消缺,確保了一爐一機72+24小時滿負荷試運一次性順利通過,試運完成后不存在需停爐處理的缺陷,滿足了機組連續運行的需求。
