山西壺關樹掌二期 100MW項目首次采用“象腿”工裝成功完成葉輪組裝 |
來源:中節能風力發電股份有限公司 時間:2023-09-27 |

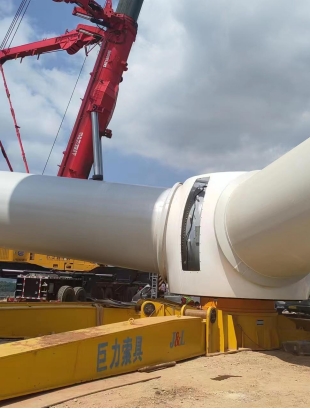

近日,西中區域公司山西壺關樹掌二期 100MW 風電場項目首次采用“象腿”工裝順利完成葉輪組裝,組裝時間由原地面8小時縮短至5小時,葉輪組對效率較以往作業提高38%,跑出吊裝“加速度”。
采用該工裝方案實現了山地項目僅需1臺輔吊即可完成整機葉輪地面組裝的首次探索,大幅度降低了施工場地二次擾亂和植被破壞,有效解決了葉輪地面組裝輔吊占地面積大、林地擾亂等問題。為確保項目葉輪組對順利完成,西中區域公司壺關二期項目部凝心聚力、攻堅克難,前期組織相關單位召開3次專題會、2次論證會,深入分析論證巨力索具象腿組對工裝使用案例和施工方案,為提高風機葉輪組裝精度,節約整機葉輪組裝時間奠定堅實基礎,為項目后期克服山地、林地等受地形限制機位風機吊裝積累了寶貴的施工經驗。
作 者:李璐斐
