風電西中區域公司山西壺關樹掌項目全部風機吊裝圓滿完成

來源:中節能風力發電股份有限公司 時間:2020-12-15

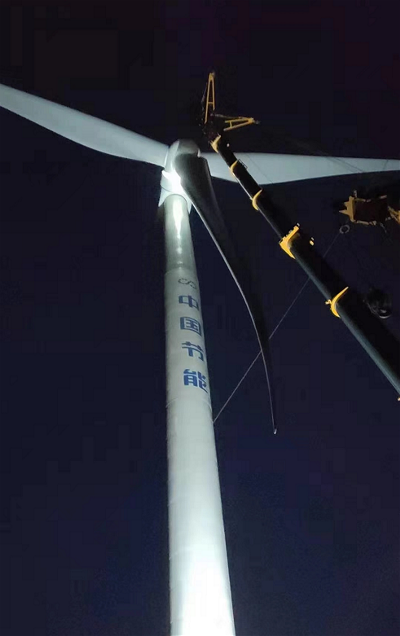

12月13日18:28分,西中區域公司山西壺關樹掌項目A01號風機吊裝完成,標志著壺關項目全容量完成吊裝。

從9月6日第一臺風機開始吊裝以來,為確保樹掌項目有序推進,西中區域公司在各個建設環節多次組織專題會議,嚴格論證。壺關項目部全體人員緊密團結、強化擔當意識,積極主動作為,始終堅持安全第一的方針,科學有序組織施工。通過細化現場管控措施,積極協調并制定更加有效的吊裝流程,使吊裝速度從6天一臺改進至2天半1臺。在整個吊裝任務過程中,先后克服了阻工、天氣、場內運輸等諸多不利因素影響,確保了20臺風機吊裝的圓滿完成。

西中公司將全力踐行“鏖戰四季度、大干七十天”的要求,進一步加快風機調試進度,力爭壺關樹掌項目早日并網發電,全力以赴完成年度目標任務。
